Windpark Wilfersdorf:
Fundamente fertiggestellt

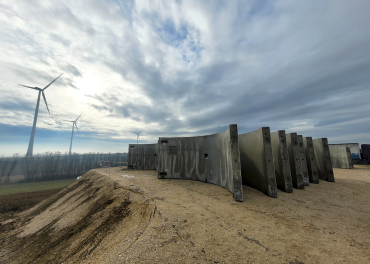

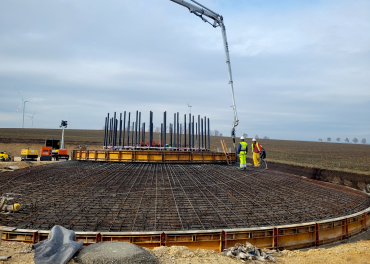

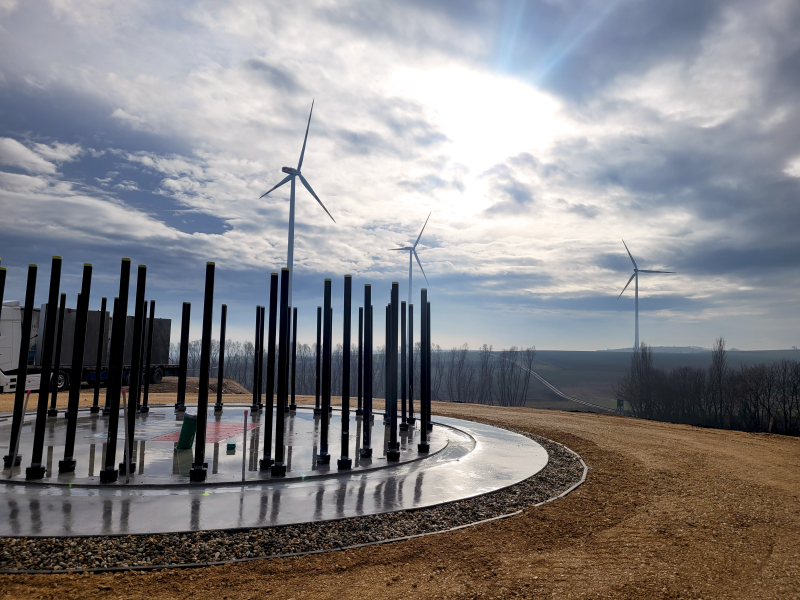

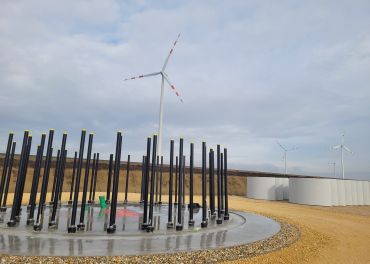

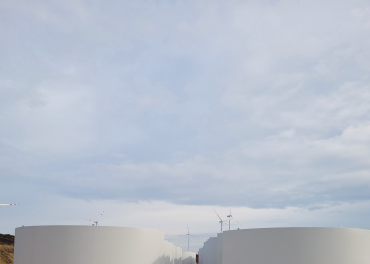

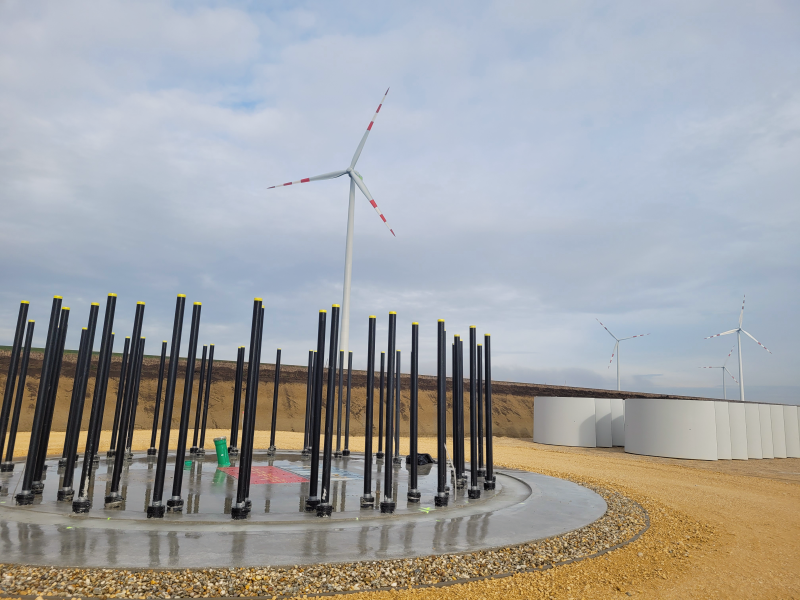

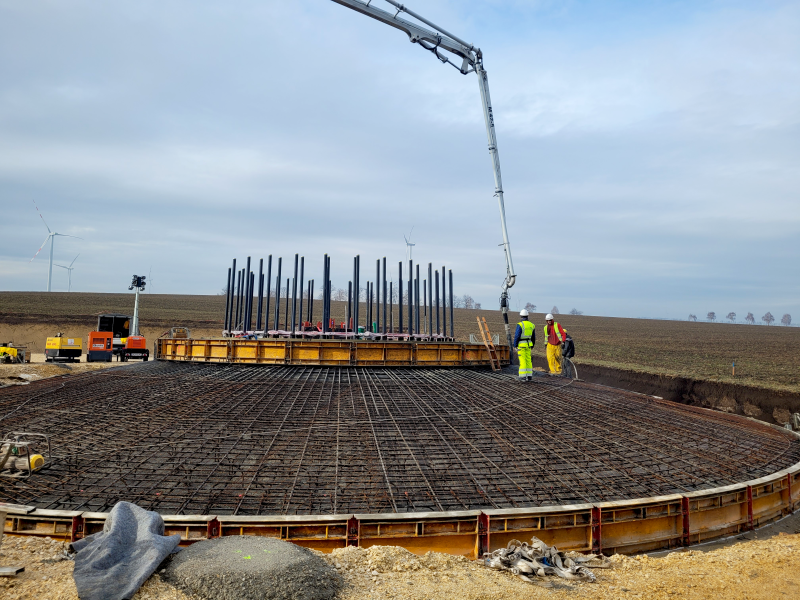

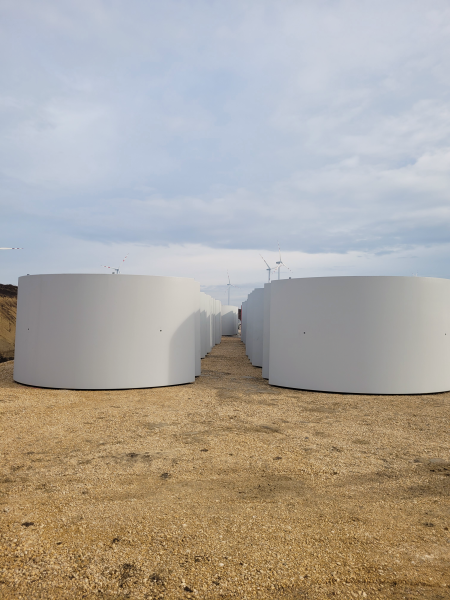

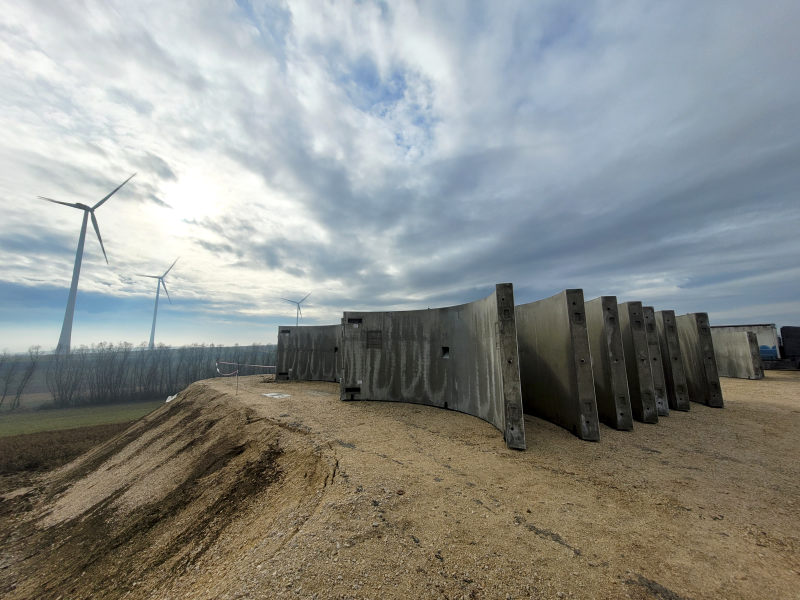

Die Bauarbeiten für unsere drei neuen Windenergieanlangen der Fünf- bzw. Siebenmegawatt-Klasse schreiten zügig voran. Mitte Jänner wurde bereits das Fundament unserer dritten Anlage fertiggestellt. Im Februar starten wir mit der Errichtung der Betontürme, die bis Ende Mai abgeschlossen sein soll. Anschließend installieren wir die Stahlteile der Hybridtürme sowie die Maschinenhäuser. Auch die Netzableitungen werden bereits Richtung Umspannwerk verlegt.
Viel gute Energie für rund 10.400 Haushalte
In Wilfersdorf errichten wir zwei neue Anlagen des Typs Nordex N163 bzw. eine N133. Die Anlagen werden geplanterweise im Herbst in Betrieb gehen und 41,7 Millionen kWh jährlich produzieren – das bedeutet viel gute Energie für 10.400 Haushalte.
